聚力攻坚抢节点 奋楫争先攀高峰——中能建建筑集团洛河百万项目攻坚纪实 二维码
发表时间:2026-04-20 16:09来源:中国文旅传媒网 春深日暖,工程正酣。淮南洛河电厂四期2×1000兆瓦煤电项目建设现场运转有序、节奏紧凑,多专业协同推进、各工序压茬展开,运输、吊装、安装环环相扣,现场始终处于连续作战、高效推进的运行状态,一幅高质量建设的攻坚图景正加速铺展。 作为安徽省“十四五”重点能源项目,该项目自开工以来持续保持高位推进态势。面对工期紧、任务重、标准高的多重挑战,项目部以“至精者 赢未来”为价值引领,紧扣关键路径,强化系统统筹与过程管控,推动形成“一周四节点”的连续突破格局,施工组织由点到线、由线成面,整体推进不断提速。
系统统筹,构建高效协同推进体系 围绕7号机组汽机本体安装这一关键主线,项目部坚持策划先行、统筹发力,着力打通设计、施工、机械化等多专业协同链条,构建起统一指挥、分级落实、协同高效的组织体系。项目领导班子靠前指挥,围绕核心设备吊装组织多轮专题研讨,对吊装路径、设备进场节奏、作业面布置及交叉施工界面进行反复推演和动态优化。 针对发电机定子、中压缸、高压缸及超高压缸等超大件设备,项目团队从源头强化技术策划,编制专项施工方案并通过专家论证,系统细化吊装工艺、受力分析及风险控制措施。机械化团队联合技术、安全、施工等各系统协同推进,提前完成钢绞线预紧、吊具校核、行车挠度监测、负荷试验等关键环节,实现技术参数、设备状态与现场条件的精准匹配。 从方案策划到组织实施,从技术交底到过程控制,各级管理人员与一线作业人员同频共振、紧密衔接,形成上下贯通、执行有力的工作闭环,为节点目标的连续兑现提供了坚实保障。 昼夜接续,“一日两大件”精准就位 在系统统筹的有力支撑下,4月15日,项目迎来关键突破——发电机定子与中压缸实现单日连续吊装就位。两大设备分别重达405吨和275吨,属于典型超危大吊装作业,对组织协调与现场管控提出极高要求。 项目部采用两台180吨行车刚性并车联动技术,配合4台200吨液压提升装置及550吨专用吊钩梁,构建起稳定可靠的整体吊装体系。作业前,各系统对吊装参数、设备状态及安全措施逐项确认,确保施工条件一次性满足。

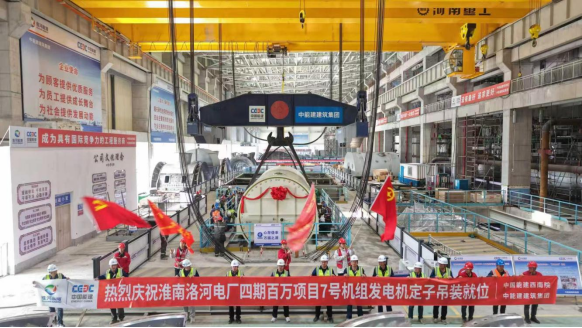

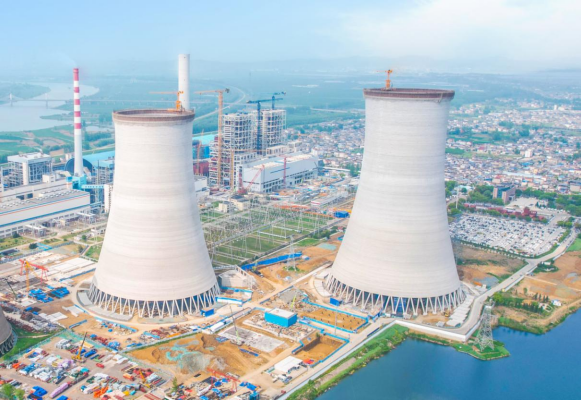

8时28分,定子正式起吊。现场指挥统一、口令清晰,各岗位协同配合,机械化团队精准操控,依次完成起升、悬停试验、姿态调整、平移对位等关键工序。历时3小时48分钟,于12时16分平稳精准就位,全过程受控,实现“零冲击、零偏差”。定子就位后,现场迅速完成作业面转换与系统调整,吊装节奏无缝衔接。当日21时18分,中压缸顺利完成精准落位。“一日两大件”目标的高效兑现,不仅刷新了施工进度,更充分彰显了项目团队连续作战的组织能力与执行韧性。 节点接力,汽机本体安装整体提速 继“一日两大件”定子、中压缸吊装圆满完成后,项目再传捷报:4月16日16时20分,7号机组高压缸顺利吊装就位;4月17日22时15分,超高压缸精准落位,汽机本体四大核心设备吊装任务圆满收官。 本次吊装的高压缸尺寸为6.4m×3.9m×4.55m、总重170吨,超高压缸尺寸为5.285m×3.8m×4.480m、总重130吨。依托成熟的吊装体系与丰富的实战经验,项目部对施工流程、技术参数、风险点进行全面优化升级。施工中,机械化团队开展设备调试、吊具校验、钢绞线预紧、负荷试验及行车挠度监测等全流程准备,以硬核专业能力保障吊装设备稳定运行;热动专业团队严格执行工艺标准,优化吊装流程、复核关键参数、排查风险环节,精准把控就位精度。现场实行统一指挥、专人监护、全程闭环管控,严格执行悬停试验、起升、平移、落位等工序,两台设备均实现一次性精准就位,全过程零磕碰、零偏差。 拔节生长,冷却塔封风筒顺利到顶 7号高位收水冷却塔为双曲线型钢筋混凝土壳体结构,施工精度高、组织难度大。2026年4月17日9时8分,随着最后一节混凝土浇筑验收合格,7号冷却塔风筒顺利封顶,标志着其主体结构施工圆满完成。这座近200米高的冷却塔拔地而起,成为项目建设的重要标志性成果。
自2025年3月20日土方开挖启动以来,7号冷却塔建设历经近13个月的稳步推进,关键节点接连告捷:5月31日完成环基施工,8月15日88根人字柱全部安装到位,9月4日顺利浇筑下环梁,2026年4月17日风筒筒壁圆满到顶。其中,风筒筒壁施工跨年推进,历时225天,累计完成144节浇筑作业,单节施工高度1.3米,最终实现199.721米的塔高建设目标。 施工过程中,项目部科学应对低温、大风等不利天气条件,依托翻模工艺与立体作业体系,强化安全质量管控,确保各工序衔接顺畅、整体推进有序,实现工程建设安全、优质、高效推进。 攻坚不止,奋进向前再启新程 从核心设备接续就位到高耸塔筒顺利封顶,从地面安装到高空施工,多线并进的建设场景背后,是项目团队长时间高强度作业的坚守与付出。机械化团队迎难而上、连续鏖战,以专业操作和严谨执行,将每一道工序落到实处,将每一个节点稳稳托举。 回望洛河,一代代建设者在这里拼搏奋进、接续传承,铸就了厚重的精神底色。如今,站在新的发展节点上,项目团队以更高标准推进工程建设,在“至精者 赢未来”的价值引领下,把“精诚合作、精细管理、精益生产、精品奉献”落实到每一个环节,推动项目不断向更高质量迈进。 当前,项目已全面进入安装高峰期。面对后续更加密集的施工任务,项目部将持续强化统筹组织与执行落实,严守安全质量底线,稳步推进各项节点目标,全力加快项目建设步伐,在新时代能源建设征程中不断书写新的实践成果。(闫凯林) 版权与免责声明: (1)凡带“中国文旅传媒”、“中国文旅传媒网”、“文旅传媒”、“文旅传媒网”的所有文字、图片、视频,版权均属中国文旅传媒网所有,未经本网书面授权,任何媒体、网站或个人不得转载或以其他方式使用,否则即为侵权。违者本网将依法追究其法律责任。 (2)经本网协议授权的媒体、网站,使用时必须保留原出处,如有媒体、网站或个人从本网下载、使用、转载稿件,必须注明稿件来源,并自负与版权有关的法律责任。同时,本网保留修改、更正、删节已供稿件的权利。 (3)本网转载内容仅为信息传递,并非商业用途,本网所转载文章内容,并不代表本网观点。 (4)本网转载文章如涉及作品内容、版权等相关问题,请在壹周内通过电子邮件与本网站联系,邮箱:962337398@qq.com 我们将在第一时间进行内容删除。https://cctmok.com/sys-nd/11981.html
文章分类:
综合
|
